監理日志常見問題、編寫要點及填寫模板

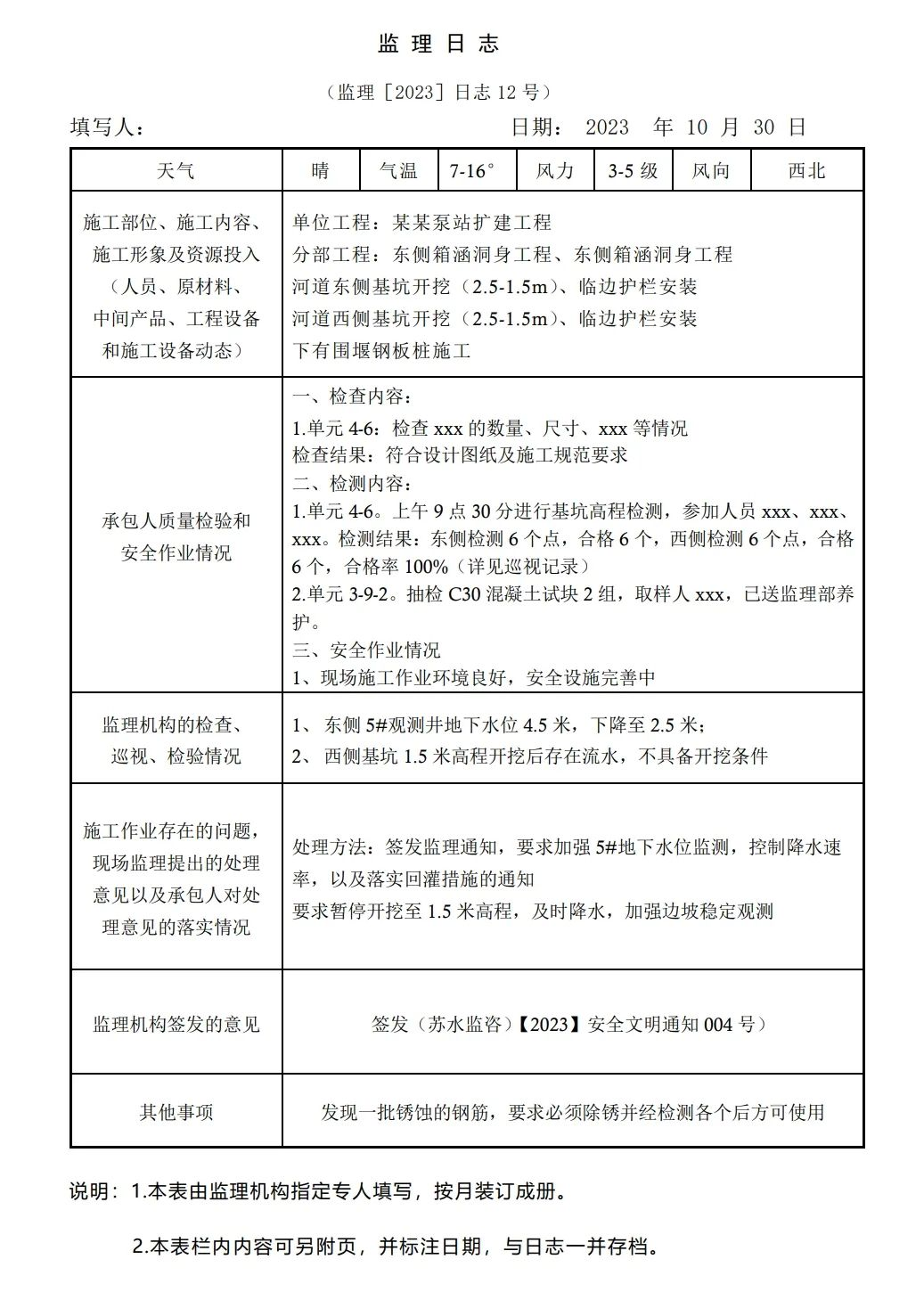

SL 288-2014 水利工程施工監理規范第6.8條規定,現場監理人員應及時、準確完成監理日記。由監理機構指定專人按照規定格式與內容填寫監理日志并及時歸檔。尤其是在近期的監督檢查中,提高了對監理日志的檢查頻率,同時會把監理日志與施工日志放在一起對比檢查,可見,監理日志在工程建設中的重要性。監理日志組成、常見問題及編寫要點如下。
一、 監理日志的組成
1.編號、填寫人員、日期、氣象;
2.施工內容、施工形象及資源投入(人員、原材料、中間產品、工程設備和施工設備動態);
3.承包人質量檢驗和安全作業情況;
4.監理機構的檢查、巡視、檢驗情況;
5.施工作業存在的問題,現場監理提出的處理意見以及承包人對處理意見的落實情況;
6.監理機構簽發的意見;其它事項等組成。

二、監理日志常見問題
1.監理日志內容填寫不完善。一般出現在編號、風力、風向等內容存在空項,基本僅填寫施工內容、施工部位、施工常用設備及工人等進行填寫,其他涉及關于質量、安全、檢測等內容均以“/”或無表示。
2.施工部位、施工內容、施工形象等沒有細化到工序且施工部位不明確。例如對混凝土澆筑,往往只寫混凝土澆筑施工,沒有細分到“,模板安裝”、“鋼筋制安”、“混凝土澆筑”、“養護”等具體工序,也沒有具體樁號或倉號。
3.填寫內容不夠細分。施工資源的投入中,施工人員的工種沒有細分,特別是特種作業人員及工種沒有寫出來;投入的主要材料描述不清楚或直接不寫。
4.工程設備和施工設備動態情況不詳細。一般只體現挖機、壓路機、打樁機等常用設備,其他均不填寫,或閘門、變壓器、配電柜等設備進場施工等來表述。
5.承包人的質量檢驗。基本以“無質量問題體現”,無針對性。
6.承包人安全作業情況。基本以“安全作業正常”、“沒有安全事故發生”等描述。
7.監理機構的檢查、巡視、檢驗情況。主要包括監理機構對現場的檢查、檢測、驗收、巡視、旁站等工作,常見的問題有工作主體不明確,即沒有標明誰做了哪項工作;沒有寫明檢查、檢驗的項目及結果。
8.意見落實情亂。施工作業存在的問題現場監理提出的處理意見以及承包人對處理意見的落實情況,均已“無”、“/”、空項表示或?qū)懥藛栴}沒有處理意見和結果。
9.監理機構簽發的意見,均以“無”、“/”、空項表示。
10.總監未對監理日志進行簽閱。

三、 監理日志編寫要點
監理日志作為監理的工程跟蹤資料是監理資料的重要組成部分,能動態地反映出監理工程的實際施工全貌和監理部工作成效,其內容必須真實、準確、全面。
1.施工部位描述應具有唯一性。對堤防、河道、隧洞等線狀工程,可通過樁號、標高、左右岸等數據來確定;對水閘、泵站、水庫大壩等塊狀工程,可通過軸線、標高、部位名稱等數據來確定;對樁基礎點狀工程,可通過預先統一確定的單樁編號來確定。施工內容要細化到工序。對一個記錄期內(1天)所有工序都完成的,則把所有工序全部寫出來。如某鉆孔灌注樁,3#樁完成鉆孔、鋼筋籠安裝和混凝土澆筑。
2.投入的施工人員按工種分別統計。如:鋼筋工8人,木工3人,泥工2人,電工1人,電焊工1人等工種人員及人員數量的的體現;材料投入,為了記錄方便,統一按日志當天運到工地現場的原材料和中間產品的數量來統計。例進場P.O.42.5袋裝水泥400t,5-20mm碎石400m3,**公司C25商砼25m3。盡量把原材料、中間產品的品牌、廠家(產地)、規格等特征描述清楚。
3.工程設備有打樁機、壓路機、挖土機等。具體工程設備根據實際情況來編寫,包括數量和運行狀態均需填寫完備;施工設備中需明確產品的品牌、廠家(產地)、規格等特征描述清楚并填寫設備開箱記錄。
4.承包人的質量檢驗應主要記錄監理人員參與的承包人的檢驗活動,包括承包人與監理人的共同測量、有監理人員見證的原材料/中間產品取樣及送檢、承包人與監理人對(單元)工序質量的共同檢驗。如基礎開挖面驗收前的測量、灌注樁的孔深檢測、混凝土開倉檢驗等。
5.承包人安全作業情況。主要從是否開展了班前喊話、安全交底工作,施工作業過程是否佩戴安全帽、安全專職人員,高處作業是否佩戴安全繩等一系列安全設備等。
6.監理機構的檢查、巡視、檢驗情況。建議從巡視、檢查、檢測、旁站、驗收等5個方面分別記錄,并注明由監理機構的哪個人做的。例如旁站:張三8:00-11:00旁站5#梁混凝土澆筑,專項施工人員有管理人員1人,技術人員1人、特種作業人員1人、普工5人、輔助人員2人,共計人員10人,主要施工設備及運轉情況良好,主要材料均在進場前由專監進行見證送檢送檢,施工過程正常等,具體詳見旁站監理值班記錄**號。
7.施工作業存在的問題現場監理提出的處理意見以及承包人對處理意見的落實情況。主要從①監理人員在檢查、檢測、驗收、巡視、旁站過程中發現的問題;②監理人員針對問題提出的處理意見,包括口頭意見和書面意見;③承包人對監理機構或監理人員提出的處理意見的落實情況,主要有立即整改、承諾幾天內落實、對監理意見有不同看法等。
8.監理機構簽發的意見。本項主要記錄監理機構簽發的書面意見,包括合同工程開工通知、合同工程開工批復、施工技術方案審核批復、付款證書、監理通知、停工/復工通知、變更單價審核意見、開倉證、材料報審表復核、人員報審表復核、單元/工序質量評定復核等,涉及的數量很多,根據《水利水電建設工程驗收規程》(SL223-2008)中約定的工程建設大事記內容,主要對工程質量、進度、造價、安全有較大影響的重要批復意見一定要記錄。如合同工程開工通知、合同工程開工批復、施工組織設計批復、專項施工方案批復、監理通知、停工/復工通知、變更單價審核意見、工期延長審核意見、索賠審核意見等。
9.其它事項。記錄監理日志上面7項沒有涉及到的與監理工作有關的事項,如工程會議、業主或主管部門對監理工作的要求、上級有關部門的檢查等。
10.監理日志應由總監理工程師指定專人負責逐日記錄,內容應保持連續和完整,真實反映工程現狀和監理工作情況,做到數據準確、及時、具有可追溯性。總監理工程師應定期對監理日志進行簽閱。
